Behebung von Straßen- und Gehwegschäden

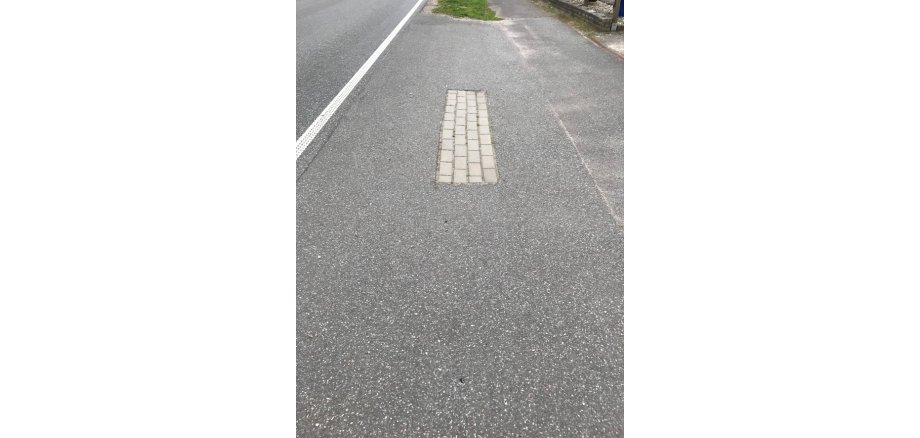

Die protokollierten und erfassten Schäden, ebenso wie die Stellen der provisorischen Pflasterarbeiten, sind in einem gemeinsamen Abstimmungstermin mit der net services (Netzbetreiber), dem zuständigen Planungs- und Bauunternehmen und der Gemeinde Handewitt besprochen worden. Ziel des Gesprächs war die Erfassung der Mängel sowie die Klärung eines zielführenden Ablaufplans zur Abarbeitung.

Das Planungsbüro der net services GmbH & Co. KG konnte zusichern, dass bereits Ende Juni / Anfang Juli eine Asphalt Kolonne alle Ortsteile abfahren und Straßenschäden beheben sowie neu asphaltieren werde. Zudem werden weitere Kolonnen eingesetzt, die unter anderem Bodenwellen durch Absackungen ausbessern werden. Der vollständige Behebung der Mängel erstreckt sich über einen Zeitraum von ca. fünf Monaten.

Die Gemeindeverwaltung sowie der Bauhof Handewitt werden die Abarbeitung und Beseitigung der Mängel stetig kontrollieren.
